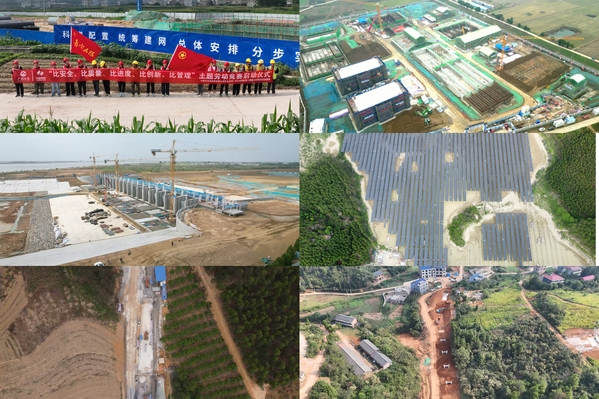

近日,一公司各在建项目铆足干劲,积极抢抓施工黄金期,用坚守诠释奋斗精神,以实干彰显劳动之美,共同奏响劳动赞歌。 国家"十四五"规划及国务院部署实施的150项重大水利工程环北部湾广西水资源配置工程施工B4标启动“比安全 比质量 比进度 比创新 比管理”主题劳动竞赛,关键节点工程建设全面铺开,大干快上,推动工程建设提档加速。截至目前,管槽开挖累计已完成28921米,安装管道累计已完成27283米,完成产值5.73亿元,已完成施工总投资额的45%,完成总进度计划的预定目标。目前正稳步推进输水管道工程、进水口工程等。 寿县三水厂项目始终锚定通水节点目标,抢抓施工进度,加速推进工程建设,清水池主体提前12天完成封顶。目前,已完成预臭氧接触池、综合加药间、臭氧发生器间、反冲洗泵房及鼓风机房、排水排泥池、平衡池及脱水机房、折板絮凝平流沉淀池、砂滤池、吸水井、二级泵房、清水池、生活楼、综合楼等10余个主体工程建设。 国家150项重大水利工程之一的淮河入海水道二期工程二河枢纽段工程抢抓施工黄金期,现场施工“加速度”,截至目前,闸室段混凝土和消力池已完成建设、翼墙及岸墙完成82%、上游连接段完成81%、下游连接段完成83%、鱼道完成80%。 来宾光伏项目施工过程中实施全周期管控,从光伏板的精准安装到电力系统的精细调试,在系统调试期完成箱变、逆变的参数校准及集电线路的绝缘耐压测试,并网前72小时连续开展涉网试验,最终通过电网调度中心的多项并网指标核验,实现了首批并网。 大藤峡项目节日期间,科学组织生产,全力推进工程建设,针对北部不良地质区域施工难度较大及专家咨询意见,展开一次性成孔自上而下、一次性成孔自下而上灌注抗冲膏浆试验,通过采用该钻灌工艺,成功解决不良地质区域钻孔成孔困难、反复塌孔,灌浆单耗大等问题,并成功完成2个先导孔。截至目前,北部区域先导孔已基本完成,南部区域已完成先导孔及Ⅰ序孔,中部区域Ⅱ序孔即将完成施工。 国务院172项重大水利工程之一的犬木塘水库工程,结合现场施工,按时开展安全教育、施工技术交底,全面消除施工盲点,推进施工加速度,目前,32个工作面正在全力建设中。 |
|||
|
