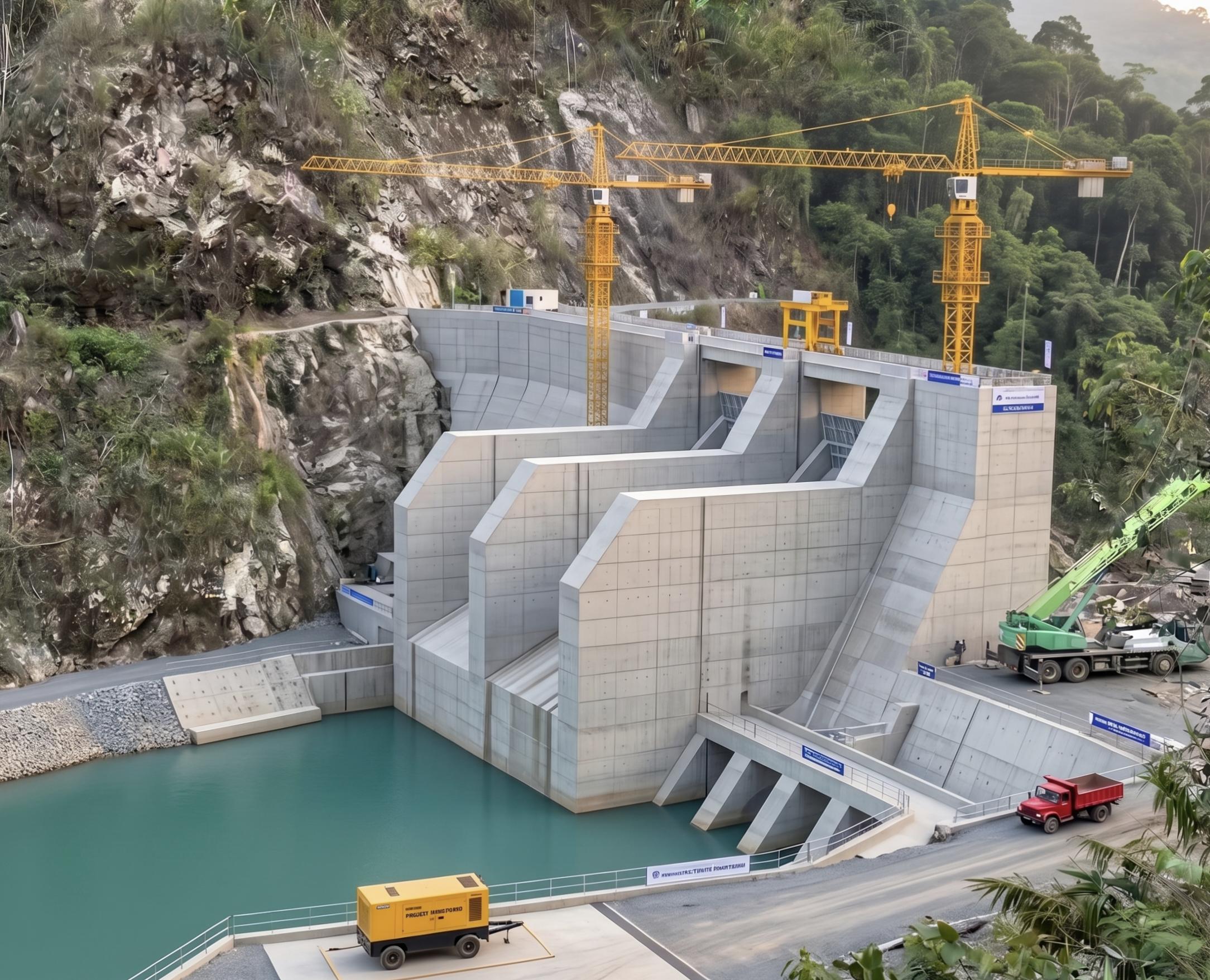

5月10日,随着最后一仓溢流面混凝土的顺利浇筑,老挝南龙2水电站项目迎来重大节点突破——大坝右岸主体工程顺利施工完成。 南龙2(Nam Long 2)水电站装机容量9MW(2×4.5MW),位于老挝北部的琅南塔省猛龙县境内,属于典型亚热带、热带季风气候,境内山地纵横,森林覆盖率高,气候条件极端复杂。项目所在地年平均气温约26℃,5月至10月的雨季降雨量集中,高原山区常伴有突发性强降水,11月至次年4月的旱季则酷热难耐;同时,右岸主体工程具有施工交叉作业多、技术要求高、施工人员流动性大等特点。面对复杂的施工环境和进度压力,项目部技术团队积极应对右岸冲沙闸大体积混凝土浇筑难题,不断优化温控防裂工艺并着力提升入仓效率;针对大坝泄洪道溢流面施工,广泛借鉴已完工项目的优秀经验,形成了高度契合本项目的专项浇筑方案,最终各项检验指标均满足设计标准。 目前,右岸冲砂闸、右岸溢流面、进水口分别建设至690.0米、677.5米、690.0米高程。为安全度过雨季,项目部全力抢抓剩余节点,全面推进右岸冲砂廊道、引水隧洞渐变段Ⅰ混凝土浇筑与衬砌,以及进水口回填混凝土作业等三大关键工序,以实际行动向业主交出一份满意的答卷。 【责编:狄聪进】 |
|||
|
