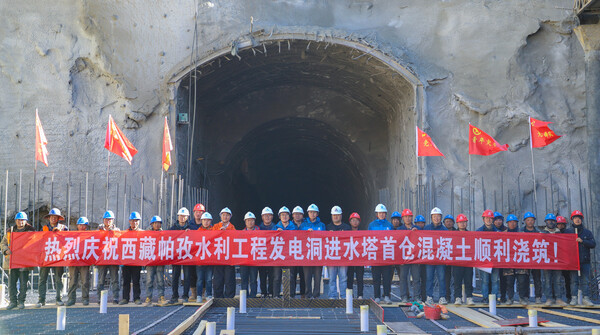

西藏帕孜水利枢纽工程发电洞进水塔底板首仓混凝土浇筑顺利完成
来源:三公司 作者:洛云飞 摄影:雷巍 时间:2025-04-25

4月24日,西藏帕孜水利枢纽工程迎来重要节点——发电洞进水塔底板首仓混凝土浇筑顺利完成,标志着工程建设取得阶段性进展。

此次浇筑的进水塔底板长29.3米,宽19米,高4米,单次浇筑量达2200立方米,为工程单次浇筑量最大的一仓。为确保浇筑任务高效完成,项目部科学统筹、精心组织,拌合楼连续运转,混凝土罐车运输无缝衔接,自主研发的布料机不间断浇筑,经过59小时连续奋战,首仓混凝土浇筑任务圆满完成。

发电引水隧洞水塔建设高程为EL4277.0m~EL4329.0m,建设高度52米,启闭机拆卸平台高程为EL4329.0m。其中,进口闸通水高度5米,宽度5米,塔体混凝土采用C30F200W6标准。项目团队实行双班制昼夜施工,力争在今年12月底完成进水塔施工任务,可较原计划工期提前1年。此次首仓混凝土的顺利浇筑,为后续首台机组发电奠定了坚实基础。
