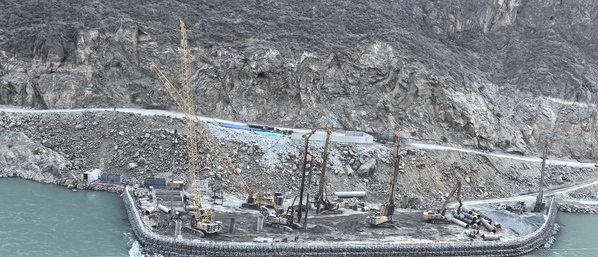

5月30日,昌波水电站项目完成防渗墙影响区全部22根灌注桩施工,处理多次塌孔险情,成桩合格率100%,标志着在汛期极端动水条件下公司桩基施工技术取得重大突破。 昌波水电站位于金沙江上,地处川、藏交界的边远山区,所处地理位置相对较差,降水量大,地下水位昼夜产生2.3米剧烈波动、最大流速可达1360米每秒。 面对极端动水条件,项目团队规划攻坚三步走,打响金沙河畔保卫战。将护筒深埋至粉砂层以下,采用“碎石冲击挤密法”先填充碎石后用冲击钻反复夯实,再下设满焊封闭护筒,有效阻隔渗流冲刷,实现护筒工艺革新,有效阻隔渗流冲刷;在块石回填层48小时仅钻进8米的困境下,实施“地层定制化”钻探方案,上部松散层采用120厘米桶钻预成孔+140厘米扩孔二级成孔工艺,在砂卵石层配置加重型牙轮钻头,钻进工效提升40% ,实现钻进效率突围;通过增加膨润土浓度、添加抗冲刷剂,形成高粘度泥浆护壁,动态调整液面高度,确保始终高于地下水位。 目前生态电站厂房关键桩基施工已取得阶段性胜利,剩余129根桩的汛后施工方案已获得监理、业主等各方认可。项目部将继续发扬艰苦奋斗精神,勇于攻坚克难,持续赋能工程建设。 【责编:李金珂】 |
||||
